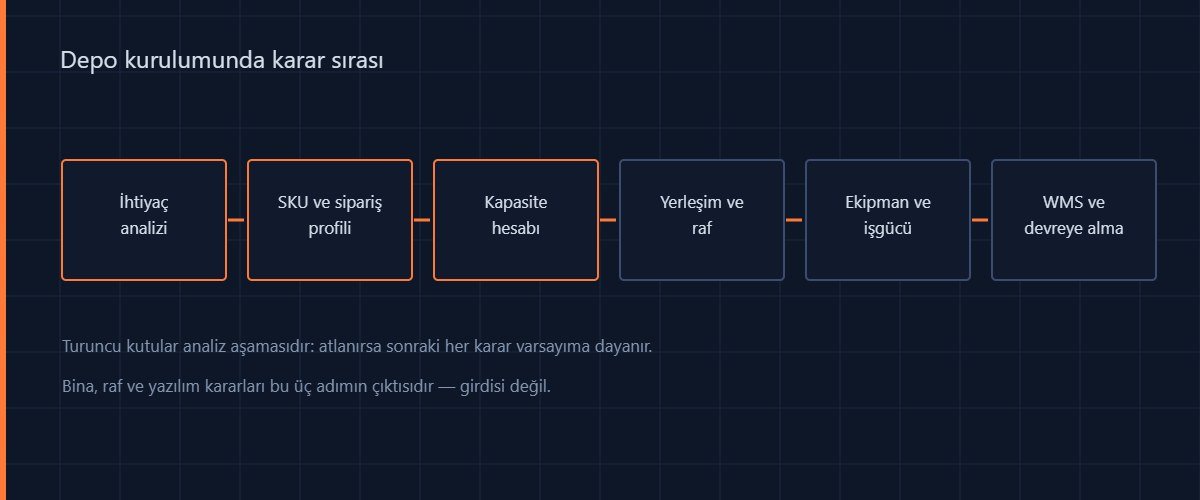

Depo Kurulumu Nasıl Yapılır? Adım Adım Proje Rehberi
İhtiyaç analizinden devreye almaya kadar depo kurulumunun gerçek sırası: hangi karar hangisinden önce verilir?
Depo Yönetimi · 14 dk okuma

Depo kurulumu, sanıldığının aksine bir inşaat işi değildir. Bina, raf ve forklift kararları projenin görünen kısmıdır; projeyi başarılı ya da başarısız yapan şey, bu kararlardan önce yapılan analizdir. Yanlış boyutlanmış bir depo on yıl boyunca her gün maliyet üretir ve çoğu zaman düzeltilemez — çünkü kolon aralığı, tavan yüksekliği ve rampa sayısı sonradan değişmez.
Bu rehber bir depo kurulumunun gerçek sırasını anlatıyor: ihtiyaç analizinden devreye almaya kadar hangi kararın hangisinden önce verilmesi gerektiğini. Sıra önemlidir, çünkü sonraki her adım bir öncekinin çıktısını girdi olarak kullanır.
Adım 0: Gerçekten yeni bir depo mu gerekiyor?
Bir danışmanlık projesinin en değerli çıktısı bazen “bu yatırımı yapmayın” olur. Kapasite sıkıntısı yaşayan depoların önemli bir kısmında sorun metrekare değil, metrekarenin kullanılma biçimidir.
Yeni depo kararı vermeden önce şu üçünü kontrol edin:
- Ölü ve yavaş stok. Bir yıldır hareket görmemiş ürünler toplam gözlerin ne kadarını işgal ediyor? Bu genelde şaşırtıcı derecede yüksektir ve tasfiyesi bina kiralamaktan çok daha ucuzdur.
- Dikey kullanım. Tavan yüksekliğinin ne kadarı kullanılıyor? Raf yükseltme veya raf tipi değişimi çoğu zaman aynı binada belirgin bir ek göz kapasitesi çıkarır.
- Göz doluluğu. Gözler dolu mu, yoksa yanlış boyutlanmış mı? Yarısı boş gözlerle dolu bir depo, “dolu” değildir.
Bu üçü çözüldükten sonra hâlâ yer yoksa, yeni depo kararı sağlam bir zemine oturur.
Adım 1: İhtiyaç analizi
İlk çıktı bir metrekare sayısı değil, bir ihtiyaç tanımıdır. Cevaplanması gereken sorular:
- Bu depo hangi iş modeline hizmet edecek? Üretim besleme, toptan dağıtım, perakende mağaza besleme ve e-ticaret sevkiyatı tamamen farklı depolar gerektirir.
- Hedef büyüme ne? 3 yıl mı 10 yıl mı planlıyoruz? Fazla büyük depo da en az küçük depo kadar maliyetlidir; boş metrekare ısınır, aydınlanır, güvenlik ister ve toplama mesafesini uzatır.
- Mevsimsellik var mı? Yılın iki ayında ikiye katlanan bir hacim için kalıcı kapasite kurmak nadiren doğru karardır; esnek çözümler değerlendirilmelidir.
- Özel gereklilikler var mı? Sıcaklık kontrolü, tehlikeli madde, gıda hijyeni veya izlenebilirlik gerektiren ürünler bina kararını en baştan değiştirir.
Adım 2: SKU profilini çıkarın
Depo tasarımı ürünü tanımadan yapılamaz. Ürün listesi değil, ürün profili gerekir:
| Veri | Neyi belirler |
|---|---|
| SKU sayısı ve dağılımı | Toplama alanı büyüklüğü, göz tipi çeşitliliği |
| Birim boyut ve ağırlık | Raf tipi, ekipman, ergonomi, seviye yükseklikleri |
| Paletleme düzeni (kutu/palet, kat sayısı) | Göz yüksekliği, palet başına hacim verimi |
| Hareket sıklığı (yıllık çıkış satırı) | ABC sınıflandırması ve bölge tasarımı |
| Raf ömrü / parti takibi | FIFO/FEFO gerekliliği, raf sistemi kısıtı |
| Sezonsallık | Esnek alan ihtiyacı, rezerv bölge |
Bu tabloyu dolduramıyorsanız depo tasarımına başlanmamalıdır. Eksik veriyle yapılan tasarım, varsayımla yapılan tasarımdır ve varsayımlar binaya beton olarak dökülür.
Adım 3: Sipariş profili — deponun gerçek iş yükü
SKU profili neyin depolanacağını, sipariş profili deponun ne kadar çalışacağını söyler. Depo maliyetinin büyük kısmı depolamadan değil hareketten gelir; dolayısıyla bu adım tasarımın en belirleyici parçasıdır.
- Günlük sipariş sayısı ve zirve günü. Ortalamaya göre tasarlanan depo, zirve günü tıkanır.
- Sipariş başına satır sayısı. Tek satırlı e-ticaret siparişi ile 40 satırlı bayi siparişi bambaşka toplama stratejileri gerektirir.
- Satır başına adet. Kutu toplama mı, adet toplama mı? Bu, toplama alanının bütün mimarisini değiştirir.
- Sipariş geliş saatleri. Gün içine yayılan mı, kesim saatinde yığılan mı? İşgücü planlaması buna göre kurulur.
- Satırların SKU dağılımı. Satırların ne kadarı en hızlı ürünlerden geliyor? Bu oran yüksekse ileri toplama bölgesi kurmak neredeyse her zaman kârlıdır.
Depo tasarımında en pahalı hata, depolanacak ürüne bakıp iş yüküne bakmamaktır.

Adım 4: Kapasite hesabı
Artık sayı üretilebilir. Kapasite hesabı üç katmanda yapılır: depolama gözü ihtiyacı, operasyon alanı ihtiyacı ve büyüme rezervi. Metrekare, bu üçünün toplamının sonucudur — başlangıç noktası değil.
Yaygın hata, “şu kadar paletim var, palet başına şu kadar m² gerekir” mantığıyla tek çarpım yapmaktır. Bu yöntem koridor genişliğini, mal kabul ve sevkiyat sahasını, konsolidasyon alanını ve erişim ihtiyacını yok sayar; gerçek ihtiyacın belirgin şekilde altında bir sonuç verir.
SKU ve sipariş verilerinizle yaklaşık alan ihtiyacınızı görmek için ücretsiz hesaplayıcıyı kullanabilirsiniz.
Depo Alan İhtiyacı Hesaplayıcı
Hesaplamanın mantığını ayrıntılı okumak isterseniz: Depo kapasitesi nasıl hesaplanır?
Adım 5: Bina ve saha kriterleri
Bina seçiminde metrekare, çoğu zaman en az önemli kriterdir. Sonradan değiştirilemeyen kriterler şunlardır:
- Serbest tavan yüksekliği. Kapasitenin gerçek belirleyicisi. Aynı metrekare, iki katı tavan yüksekliğinde iki katından fazla göz verir.
- Kolon aralığı ve düzeni. Kolonlar raf hatlarına denk gelirse ciddi kapasite kaybı doğar. Raf planı, bina seçiminden önce kabaca çizilmelidir.
- Zemin düzlüğü ve taşıma kapasitesi. Dar koridor ekipmanı ve yüksek raf, zemin toleransı ister. Sonradan zemin düzeltmek çok pahalıdır.
- Rampa sayısı ve manevra alanı. Rampa yetmezse araçlar kuyruğa girer ve bu kuyruk deponun içine yayılır.
- Yangın ve mevzuat gereklilikleri. Sprinkler düzeni, raf yüksekliğini ve depolanabilecek ürün tipini doğrudan kısıtlayabilir.
Rampa kapasitesi hesaplayıcısı →
Adım 6: Yerleşim tasarımı
Yerleşim, ürün akışının binaya çizilmiş halidir. Mal kabul, depolama, toplama, konsolidasyon ve sevkiyat alanlarının birbirine göre konumu; akışın kesişip kesişmediği; hızlı ürünlerin sevkiyata uzaklığı bu adımda belirlenir.
Yerleşim yanlış kurulduğunda ortaya çıkan maliyet, her sipariş için birkaç saniye fazla yürüme olarak görünür — ve yılda yüz binlerce satırla çarpıldığında bir kişilik iş gücüne eşit hale gelir.
Ayrıntılı rehber: Depo yerleşim planı nasıl yapılır? →
Adım 7: Raf sistemi seçimi
Raf seçiminde tek bir doğru yoktur; doğru raf, ürün profiliyle sipariş profilinin kesişiminde bulunur. Genel çerçeve:
| Durum | Uygun yaklaşım | Bedeli |
|---|---|---|
| Çok SKU, az palet | Klasik sırt sırta palet rafı | Düşük yoğunluk, yüksek erişilebilirlik |
| Az SKU, çok palet | Drive-in, push-back veya shuttle | Yüksek yoğunluk, düşük seçicilik |
| FIFO zorunlu | Akışlı (live storage) veya çift taraflı erişim | Yatırım maliyeti yüksek |
| Adet toplama ağırlıklı | Kutu rafı + ileri toplama bölgesi | Yeniden besleme iş yükü |
| Dar alan, yüksek tavan | Dar koridor + VNA ekipman | Ekipman bağımlılığı, zemin toleransı |
Raf tedarikçileri kapasite hesabını ücretsiz yapar — ama kendi ürün yelpazesi üzerinden yapar. En yoğun raf sistemi her zaman en doğru sistem değildir; yoğunluk arttıkça seçicilik düşer ve toplama maliyeti artar. Bu takasın nerede durulacağı bir tedarik değil, tasarım kararıdır.
Adım 8: Ekipman seçimi
Ekipman kararı raf kararının doğrudan sonucudur ve tersi değildir. Koridor genişliği ekipmanı, ekipman da koridor genişliğini belirler; bu ikisi birlikte çözülür. Kaldırma yüksekliği, akü ve şarj altyapısı, vardiya sayısı ve bakım erişimi aynı anda değerlendirilmelidir.
Forklift ihtiyacı hesaplayıcısı →
Adım 9: İşgücü planlaması
Depo maliyetinin en büyük kalemi genelde iş gücüdür, ama tasarım aşamasında en son düşünülen konudur. Oysa kaç kişi çalışacağı, yerleşim ve ekipman kararlarının doğrudan çıktısıdır.
Planlamada zirve günü ile ortalama gün arasındaki fark kritiktir. Zirveye göre kadro kuran depo, yılın büyük kısmında atıl kapasite taşır; ortalamaya göre kuran depo, zirvede sevkiyat kaçırır. Doğru yaklaşım, çekirdek kadroyu ortalamanın biraz üzerine kurup zirveyi esnek kaynakla karşılamaktır.
Adım 10: Mal kabul tasarımı
Mal kabul, depodaki veri kalitesinin doğduğu yerdir. Burada yapılan her hata zincirin devamında büyüyerek ilerler. Tasarımda dikkat edilecekler: yeterli geçici bekleme alanı, kalite kontrol noktası, etiketleme istasyonu ve — en çok atlanan — reddedilen ve iade ürün için ayrı bir saha. Bu saha ayrılmazsa iade ürünler mal kabul alanını kalıcı olarak işgal eder.
Adım 11: Toplama stratejisi
Toplama yöntemi sipariş profilinden çıkar. Tek satırlı yoğun sipariş akışında toplu (batch) toplama, çok satırlı ve karmaşık siparişlerde bölge (zone) toplaması genellikle daha uygundur. Kararın yerleşimden önce verilmesi gerekir, çünkü bölge toplaması konsolidasyon alanı ister ve bu alan sonradan bulunmaz.
İleri toplama bölgesi kurulup kurulmayacağı da burada belirlenir. Satırların büyük kısmı sınırlı sayıda SKU’dan geliyorsa, bu bölge toplama mesafesini belirgin şekilde kısaltır — karşılığında yeniden besleme iş yükü doğurur.
Picking rota analizi aracı → · Slotting nedir, depoda nasıl uygulanır?
Adım 12: Konsolidasyon ve sevkiyat
Toplama hızlandırıldığında darboğaz neredeyse her zaman konsolidasyona kayar. Sevkiyat alanı, zirve günündeki eşzamanlı sipariş sayısına göre boyutlanmalıdır; ortalamaya göre boyutlanan sevkiyat sahası, yılın en yoğun gününde deponun tamamını kilitler.
Adım 13: WMS kararı
WMS, kötü tasarlanmış bir depoyu düzeltmez; iyi tasarlanmış bir depoyu ölçülebilir ve yönetilebilir hale getirir. Bu yüzden yazılım kararı, süreç tasarımından sonra gelir.
Kurulum projelerinde sık görülen hata, WMS seçimine yazılım markalarını karşılaştırarak başlamaktır. Doğru başlangıç noktası, deponun hangi süreçlerinin sistem tarafından yönetilmesi gerektiğini tanımlayan bir gereksinim listesidir. Marka karşılaştırması bu listeden sonra anlamlıdır.
WMS alacağım — nereden başlamalı? → · WMS Danışmanlığı
Adım 14: Otomasyon gerekli mi?
Her depo otomasyona ihtiyaç duymaz. Otomasyon, tekrar eden ve hacmi öngörülebilir işlerde yatırım geri dönüşü üretir; değişken, düşük hacimli veya ürün profili sürekli değişen operasyonlarda çoğu zaman üretmez.
Kurulum aşamasında verilmesi gereken karar, “otomasyon yapalım mı” değil, “binayı ileride otomasyona uygun olacak şekilde mi kuralım” sorusudur. Tavan yüksekliği, zemin toleransı ve elektrik altyapısı sonradan değişmez; otomasyon kararı ise ertelenebilir. Bu ayrımı yapmak, gereksiz yatırımı önlerken kapıyı da kapatmaz.
Otomasyon yatırımının gerekli olup olmadığını nasıl değerlendiriyoruz →
Adım 15: Devreye alma ve taşınma
Devreye alma, projenin en çok hafife alınan aşamasıdır. Taşınma planı olmadan yapılan geçişlerde depo haftalarca yarı kapasiteyle çalışır.
- Taşınma sırası ürün hareketine göre belirlenir: en yavaş ürünler önce, en hızlı ürünler en son taşınır.
- Geçiş döneminde iki depodan da sevkiyat yapılacaksa, stok bölünmesi ve sistem tarafı önceden kurgulanmalıdır.
- Yerleşim, taşınmadan önce sistemde tanımlanır; sahaya gelen ürünün nereye gideceği o an belirlenmez.
- İlk hafta için normalin üzerinde iş gücü planlanır; öğrenme eğrisi gerçektir ve maliyeti öngörülebilir.
Depo kurulumunda en sık yapılan beş hata
| Hata | Ne zaman fark edilir | Doğrusu |
|---|---|---|
| Metrekareyi tek kriter almak | İlk zirve gününde | Yükseklik, kolon düzeni ve rampa sayısı çoğu zaman daha belirleyicidir |
| Sipariş profili analizi yapmamak | Toplama süreleri beklenenin üstünde çıkınca | Tasarım, depolanan ürüne değil yapılan işe göre yapılır |
| Raf seçimini tedarikçiye bırakmak | Yoğunluk yüksek ama toplama yavaş olunca | Yoğunluk–seçicilik takası bağımsız değerlendirilir |
| Operasyon alanını kısmak | 3–6 ay sonra, çevrim süreleri uzayınca | Mal kabul, konsolidasyon ve iade sahası baştan ayrılır |
| WMS’i en başta seçmek | Devreye alma sırasında, süreçler sisteme uymayınca | Önce süreç tasarımı, sonra gereksinim listesi, en son yazılım |
Sık sorulan sorular
Depo kurulumu ne kadar sürer?
Analiz ve tasarım aşaması, veri hazırsa birkaç hafta içinde tamamlanabilir. Bina bulma, raf ve ekipman tedariki ile devreye alma süresi projeye göre değişir ve büyük ölçüde tedarik sürelerine bağlıdır. Gerçekçi olmayan takvimlerin en sık kurban ettiği aşama analiz aşamasıdır — ve en pahalıya mal olan kısaltma da budur.
Kiralık depo mu, kendi depomuz mu?
Karar; hacim öngörülebilirliğine, büyüme hızına, özel ekipman ihtiyacına ve sermayenin alternatif getirisine bağlıdır. Hacmi dalgalı ve büyüme yönü belirsiz işletmelerde kiralık alan genellikle daha az riskli, uzun vadeli ve öngörülebilir hacimlerde ise mülkiyet daha avantajlı olur.
Depo tasarımını raf firması yapabilir mi?
Raf yerleşimini yapabilir, depo tasarımını yapmaz. Raf firması ürün profilinizi, sipariş profilinizi ve iş gücü kurgunuzu tasarlamaz; kendi ürünüyle alanı doldurur. İkisi farklı işlerdir ve karıştırıldığında ortaya çıkan sonuç genellikle “yoğun ama yavaş” bir depodur.
Büyüme payını ne kadar bırakmalıyım?
Tek bir oran vermek doğru olmaz; belirleyici olan büyümenin öngörülebilirliğidir. Sağlıklı yaklaşım, binayı büyüme senaryosuna göre değil genişleyebilirliğe göre seçmektir: yan parsel, ilave raf seviyesi veya ikinci vardiya gibi ölçeklenme yolları açık bırakılır. Baştan alınan boş metrekare, kullanılmadığı her yıl maliyettir.
Raf ve depolama sistemlerinin teknik ayrıntısı için İTÜ’nün parça yüklerin depolanması ders notu incelenebilir.
Devamını okuyun: Depo raf sistemi seçimi · Sipariş profili analizi nasıl yapılır?
Analizi birlikte yapıp hangi kararın hangi sırayla verileceğini netleştirebiliriz. Optima raf, ekipman veya yazılım satmaz; tasarımı sizin operasyonunuza göre kurar.
İlgili hizmet: Depo Kurulum ve Depo Tasarımı Danışmanlığı
İlgili ücretsiz araç: Depo Alan İhtiyacı · Rampa Kapasite · Depo İşgücü
İlgili durum: Yeni depo kuruyorum
Devamı
Diğer yazılar

Elleçleme Sayısı: Bir Ürün Deponuzda Kaç Kez Taşınıyor?
Sekiz kez elleçlenen bir üründe kaç aşama gerçekten katma değer yaratıyor? Hasar ve hata riski nerede birikiyor?
3 dk okuma
Depoda ABC Analizi ve Ürün Yerleşimi
ABC analizini stok değerine göre yapıp depo yerleşimine uygulamak en yaygın hatadır. Doğrusu: toplama satırı sayısına göre sınıflandırma.
9 dk okuma
Depoda Mühendislik: Daha Fazla Raf Değil, Daha Akıllı Düzen
Mühendislik, karmaşık problemleri basit ve uygulanabilir çözümlere dönüştürme sanatıdır.
3 dk okumaProjenizi Değerlendirelim
Operasyonunuzda nerede kayıp olduğunu birlikte bulalım
Yazıdaki yöntemleri kendi deponuza uyarlamak için sahada birlikte çalışalım.
